西成客专青川站自2014年7月获国家铁路总公司正式批复增设青川站I类变更设计方案后,于2014年11月正式开工建设,该项目占地186亩,计划投资5.2亿元,截至目前,已累计完成征收林地89.932亩,耕地59.156亩,占计划征地的80.2%。已累计完成投资3.5亿元,占计划投资的87%,站房主体工程已基本结完工。

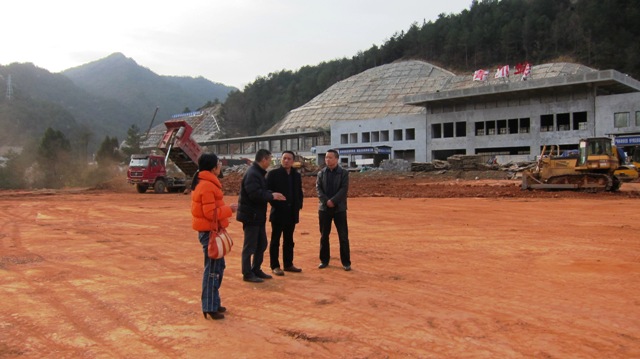

配套工程站前广场计划占地90亩,概算投资1.5亿元,自2016年12月20日进场开工建设项目以来,已累计完成挖填方30万方,占计划挖填方的42.9%。
为确保4月底前完成主体及配套设施建设,达到西成铁路静、动态验收条件,青川县成立了西成客专青川站站前广场项目建设指挥部,从县发改、交通、住建等部门抽调4名专职人员充实到指挥部办公室,金子山乡党委、政府全力配合,主动作为,确保了项目建设加快推进。
